新闻动态
NEWS
石栏杆安装步骤及注意事项
- 2022-04-08
- 盛唐石业
- 浏览:905
-
分享到:
石栏杆施工
1、石栏杆构件进场验收
1)加工好的石栏杆构件不得有裂缝、隐残、污点、红白线、石铁等缺陷。可用铁锤仔细敲打,如有当当作响之声,即为唔裂缝隐残之石栏杆构件,如有喇叭之声,则表明有隐残。
2)石纹的走向应符合构件的受力要求,地栿石应为水平走向,柱子、角柱应为垂直走向。
3)石栏杆构件品种、质量、加工标准、规格尺寸、标号、色泽应符合设计要求,具有出场合格证和验收报告。
4)检查石栏杆的是榫长是否达到设计要求(若设计无具体要求,一般榫长不小于60mm);检查楼梯梯段、转角、弧形或其他异性构件是否根据图纸要求放样下料,异性构件图案的加工及角度控制是否准确。
5)核对构件上的编号标记,如编号不齐全、不明显的,应加以补编,以免装错。
2、石栏杆安装之前应做好技术交底工作
3、根据设计要求,结合现场情况制定施工方案
4、拉线检查,复核地基垫层表面标高是否符合设计要求,如有高低不平,应用细石混凝土填平。
5、石栏杆安装前,应按照设计图纸绘出地栿石、栏板石、柱等构件的排列图,在施工部位放出时构件的中心线和边线。
6、石栏杆安装前,应清理石构件表面的污垢,水秀等杂质,必要时用水清洗。
7、选用的石构件,其强度等级不低于MU20,地栿石座浆的砂浆应为水泥砂浆,强度不低于M10。
1、地栿石铺设前,应将基础垫层上的泥土、杂物等应清除干净。
2、拉通线确定中心线及边线,并弹出墨线,然后安线稳好地栿石。地栿石稳好后, 望柱和栏板的位置。
3、地栿石铺设时应先座浆,即现在草地铺设水泥砂浆,安线用撬棍将地栿石找平、找正、垫稳。然后用大麻刀灰勾缝。
4、最后将市面冲刷大点干净。
1、拉线安装,在柱座面上弹出柱身边线,在柱座侧面弹出柱身中心线,安装柱顶上的十字线应与柱中线重合。
2、石柱安装时,应将望柱榫头和地栿石的榫槽、榫窝清理干净,现在榫窝上抹一层水灰比为0.5的素水泥浆,厚约10mm,再将望柱对准中心线砌上,如有竖向偏斜,可用垫铁在灰缝边缘内垫平。
3、安装石柱时,应随时用线坠检查整个柱身的垂直,如有偏斜应拆除重砌,不得用敲击方法去纠正。
1、安装望柱也应按规矩拉通线,按线安装,栏板安装前应在望柱和地栿石弹出构造中心线和两侧边线,校核标高。栏板位置线放完后,按预先画好的栏板图进行安装。
2、座浆:栏板安装前,将柱子和地栿石上大的榫槽、榫窝清理干净,刷一层水灰比为0.5的素水泥浆,随即安装,以保证栏与望柱之间不留缝隙。

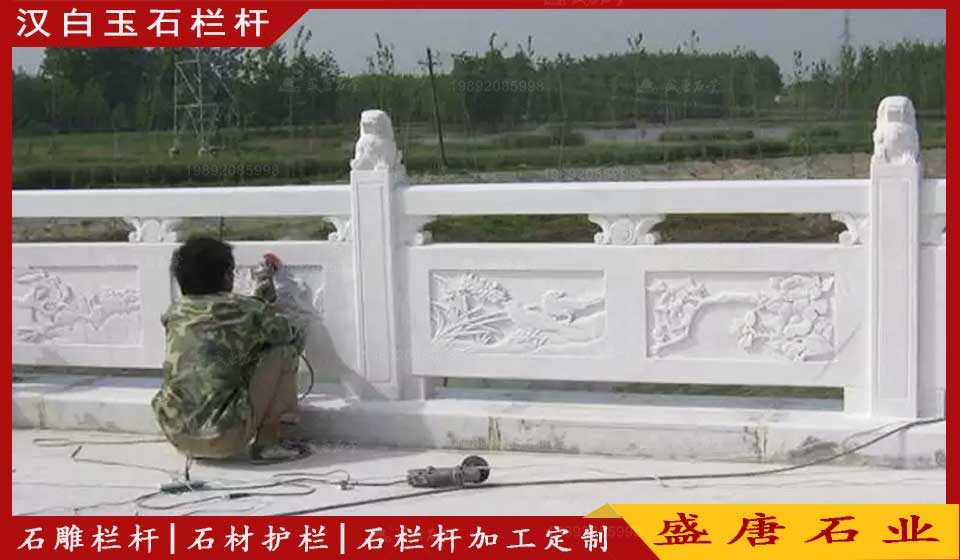

3、搬运:栏板搬运时,必须是每条绳子同时受力,并仔细校核石料的受力位置后慢慢就位,将挑出部位放于临时支撑上。
4、就位:栏杆石构件按榫、窝、槽就位。
5、调整:当栏板安装就位后仔细与控制线进行校核,若有有位移应点撬归位,将构件调整至正确位置。
6、勾缝:如石料间的缝隙较大,可在接缝处勾抹大理石胶,大理石胶的颜色应根据石材的颜色进行调整,采用白水泥进行颜色可达到最佳效果:如缝子很细,应勾抹油膏或石膏;若设计有说明则按设计说明勾缝。灰缝应与石构件够平,不得勾成凹缝。灰缝应直顺、严实、光洁。
7、安装完毕后,局部有凸起不平,可进行打或剁斧,将石面洗平。
1、沉降缝的施工:按设计要求的间距将栏板及地栿石断开,沉降缝、两端均应设望柱,缝宽按设计要求进行留设(如无设计要求,按50米留设一道沉降缝,缝宽3cm)
2、楼梯段、转角及弧形部位由于异性构件较多,所以应严格按照图纸放样下料,并在石构件的背侧上编号标记,以确保安装是对号入座。
